שאלה 4 — לוחות זמנים וסדר ביצוע.

במבחן המקורי: 5 שאלות, יש לענות על ארבע.

חלק א׳ (9 נק׳): נתון חלק מתרשים גאנט של עבודות מרתף (כולל עמודת שמות משאבים ופעילויות קדם). ענו על פיו:

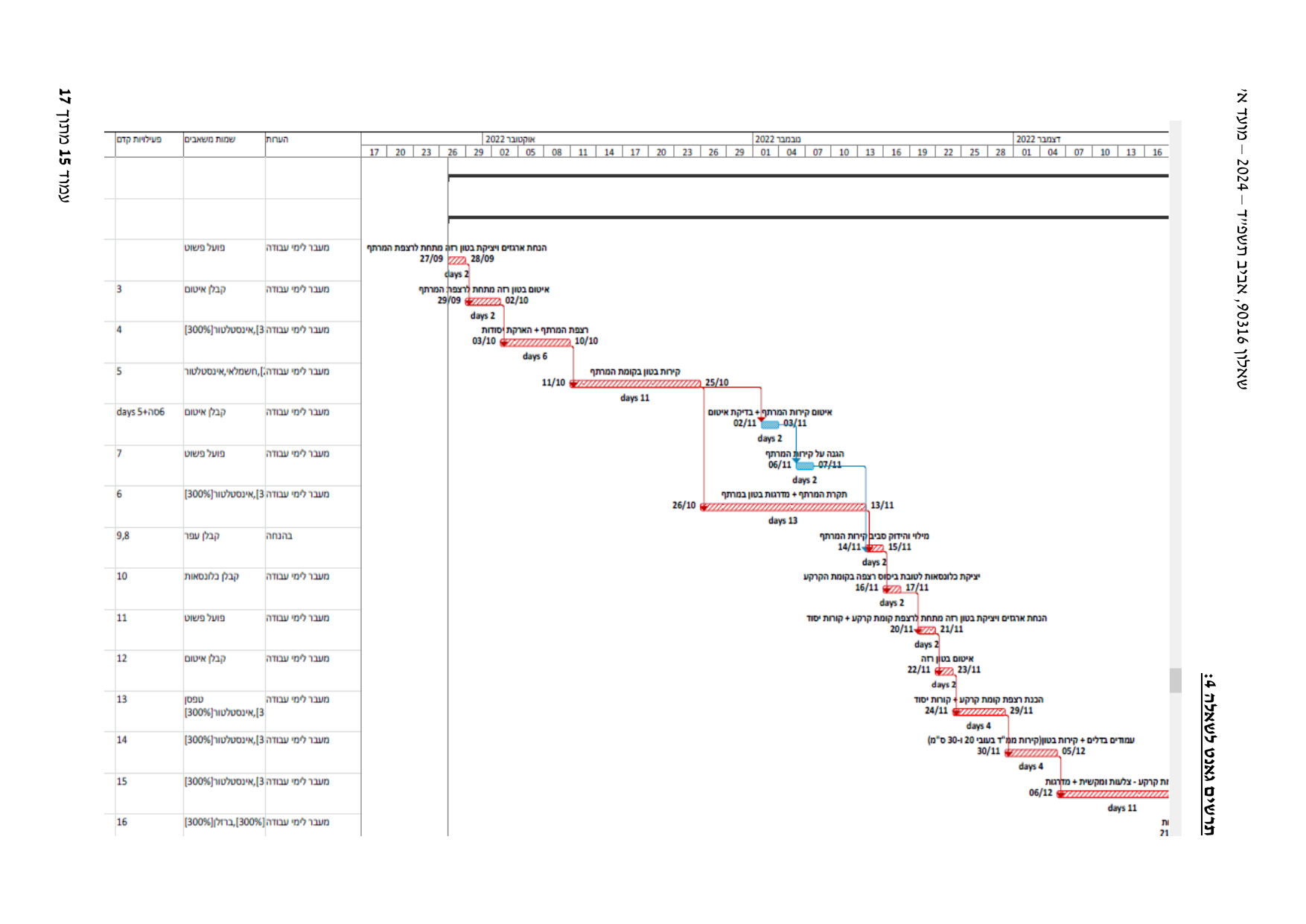

תרשים הגאנט הנתון — עבודות המרתף

חלק ב׳ (9 נק׳): להקמת בנין בן 3 קומות בדרום הארץ, השלימו את הטבלה (התאים החסרים מסומנים ?). העבודה מבוססת על 5 ימי עבודה בשבוע (יום שישי ויום שבת אינם נכללים בספירת הימים לשום מטרה); יום עבודה = 8 שעות; יש לעגל כלפי מעלה.

מס׳תיאורכמותיחידותתשומה/הספקעובדיםמשך (ימ״ע)קדםקשר
1התארגנות5
2כלונסאות50יחידות10 כלונסאות ביום1 מקדח?1FS/0
3שלד כולל קירות חוץ4152FS/0
4בנית מחיצות פנים120מ״ר0.6 שעה למ״ר4?3FF/2
5טיח חוץ160מ״ר0.9 שעות למ״ר3?3FS/5
6טיח פנים64FS/0

חלק ג׳ (7 נק׳): ציירו תרשים גאנט בהתאם לטבלה שמילאתם.

(א)לפי הגאנט הנתון: מהן פעילויות הקדם של ״מילוי והידוק סביב קירות המרתף״?
(ב)מה הקשר בין ״איטום קירות המרתף״ לבין ״הגנה על קירות המרתף״?
(ג)לפי עמודת המשאבים בגאנט: איזה סוג עובדים מבצע את ״הנחת ארגזים ויציקת בטון רזה מתחת לרצפת המרתף״?
(ד)חלק ב׳: מהו משך פעילות הכלונסאות (בימי עבודה)?
(ה)חלק ב׳: מהו משך בניית מחיצות הפנים (בימי עבודה)? (זכרו לעגל כלפי מעלה.)
(ו)חלק ב׳: מהו משך טיח החוץ (בימי עבודה)?
(ז)חלק ג׳: ציירו תרשים גאנט לפי הטבלה. (סעיף פתוח — השוו לפתרון.)

🎓 לא הבנתם משהו? קבלו הסבר נוסף ממרצה בטיחות

שאלו כאן — ותקבלו מענה מוסמך.

🎓 מרצה בטיחות מוסמך עונה כאן — תקבלו מענה מקצועי

רוצים לתרגל אלפי שאלות נוספות?

המשיכו לתרגול מלא עם משוב אישי ←

מבחני מה"ט אמיתיים · משוב מיידי · וידאו לכל נושא · מעקב התקדמות

המשיכו לתרגול מלא ←
