לוחות זמנים›תלויות, נתיב קריטי ושינויים בלוח הזמנים

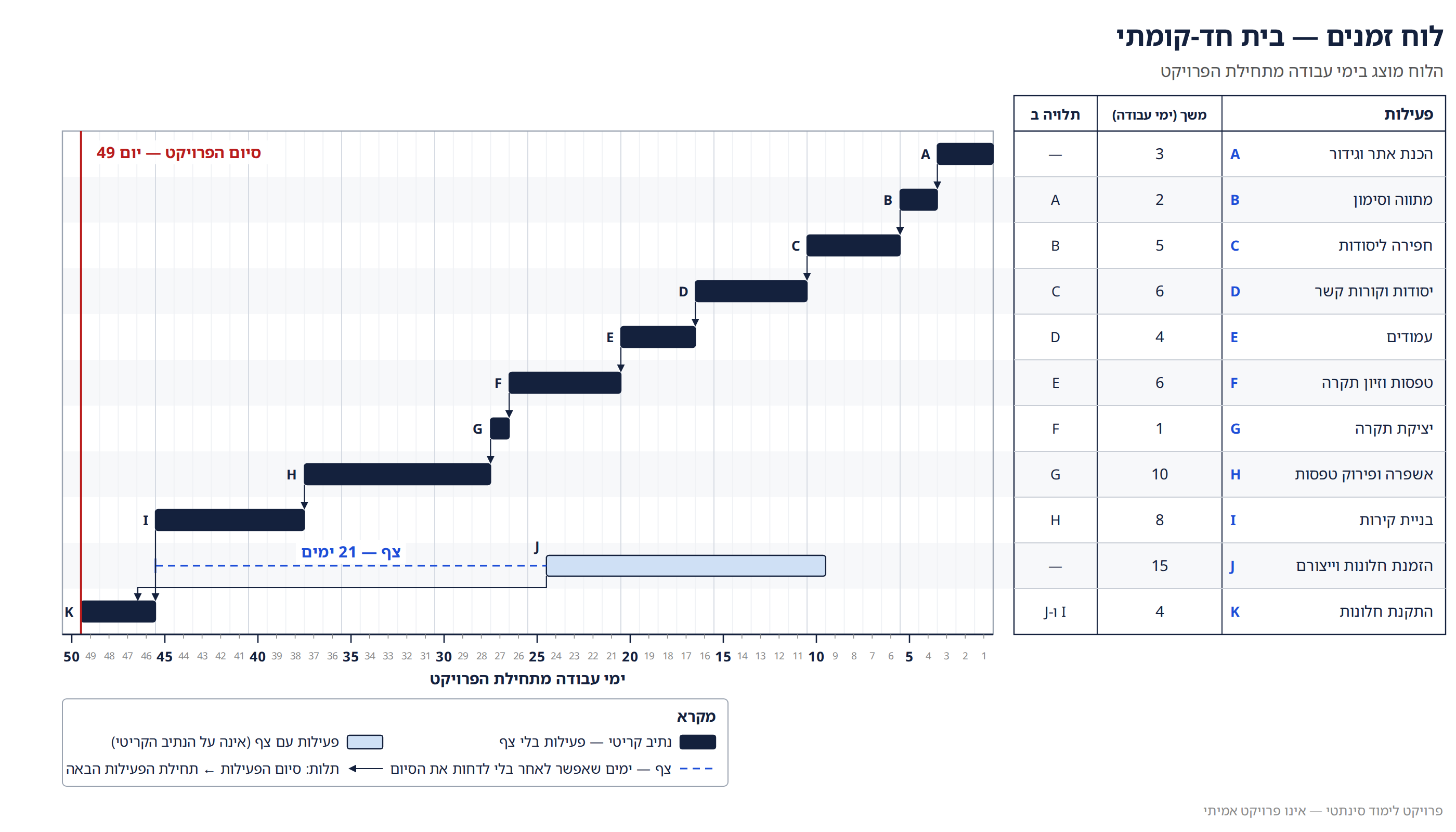

לוח זמנים — בית חד-קומתי: תרשים גאנט בימי עבודה, טבלת פעילויות עם משך ותלות

ספק החלונות מבקש לדחות את תחילת הייצור. לפי הלוח שלמעלה — מהו יום העבודה המאוחר ביותר שבו הייצור יכול להתחיל, בלי לדחות את סיום הפרויקט?
