ארגון וניהול הבניה›לוח זמנים ונתיב קריטי›תכנון לו"ז, גאנט ונתיב קריטי

לפניכם לוח זמנים מפושט — ארבע פעילויות, וכל המלבנים כבר משורטטים. ציר הזמן מונה ימי עבודה. מוסכמת לוח השנה של המועד מודפסת בתרשים עצמו.

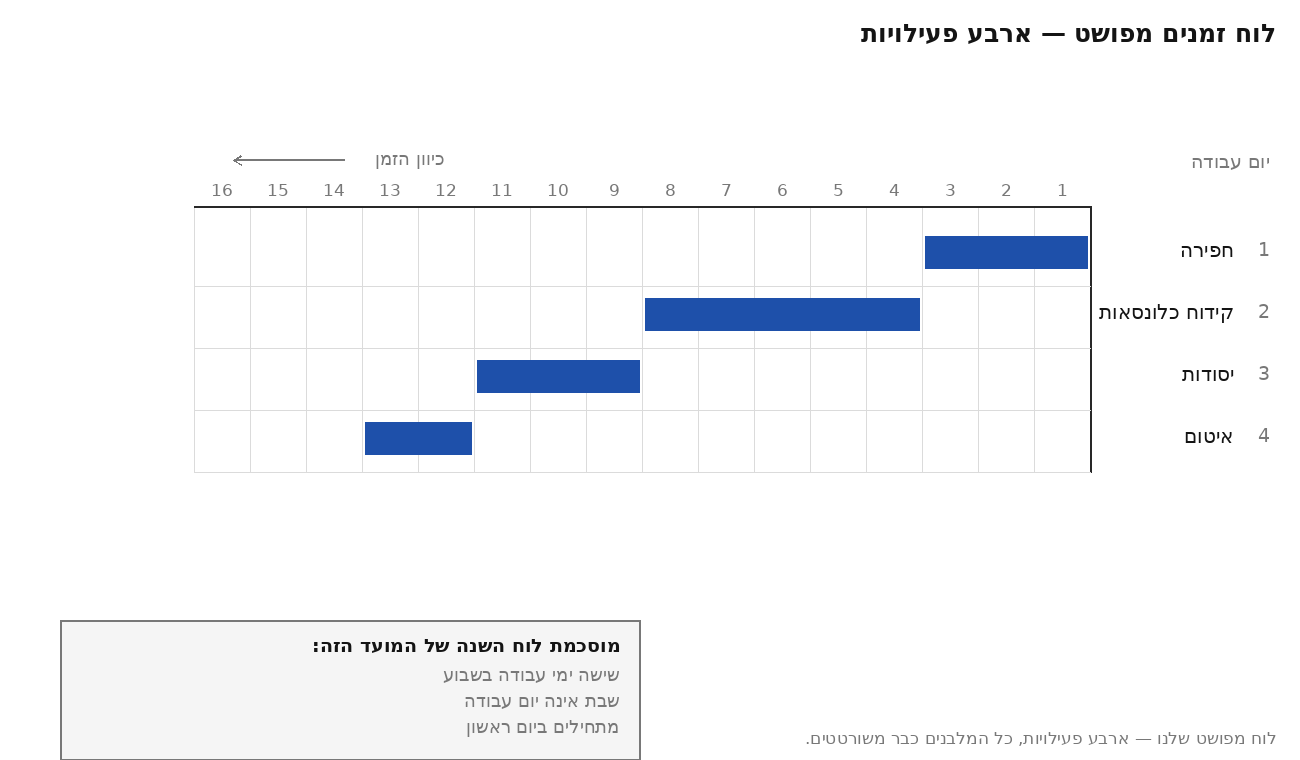

לוח זמנים מפושט: תרשים גאנט עם ארבע פעילויות על ציר ימי עבודה 1 עד 16 — חפירה בימים 1 עד 3, קידוח כלונסאות בימים 4 עד 8, יסודות בימים 9 עד 11 ואיטום בימים 12 עד 13; לצד התרשים מודפסת מוסכמת לוח השנה של המועד — שישה ימי עבודה בשבוע, שבת אינה יום עבודה, ומתחילים ביום ראשון

העבודה מתחילה ביום ראשון, שהוא היום הקלנדרי הראשון.

באיזה יום קלנדרי מסתיימת פעילות 4?
