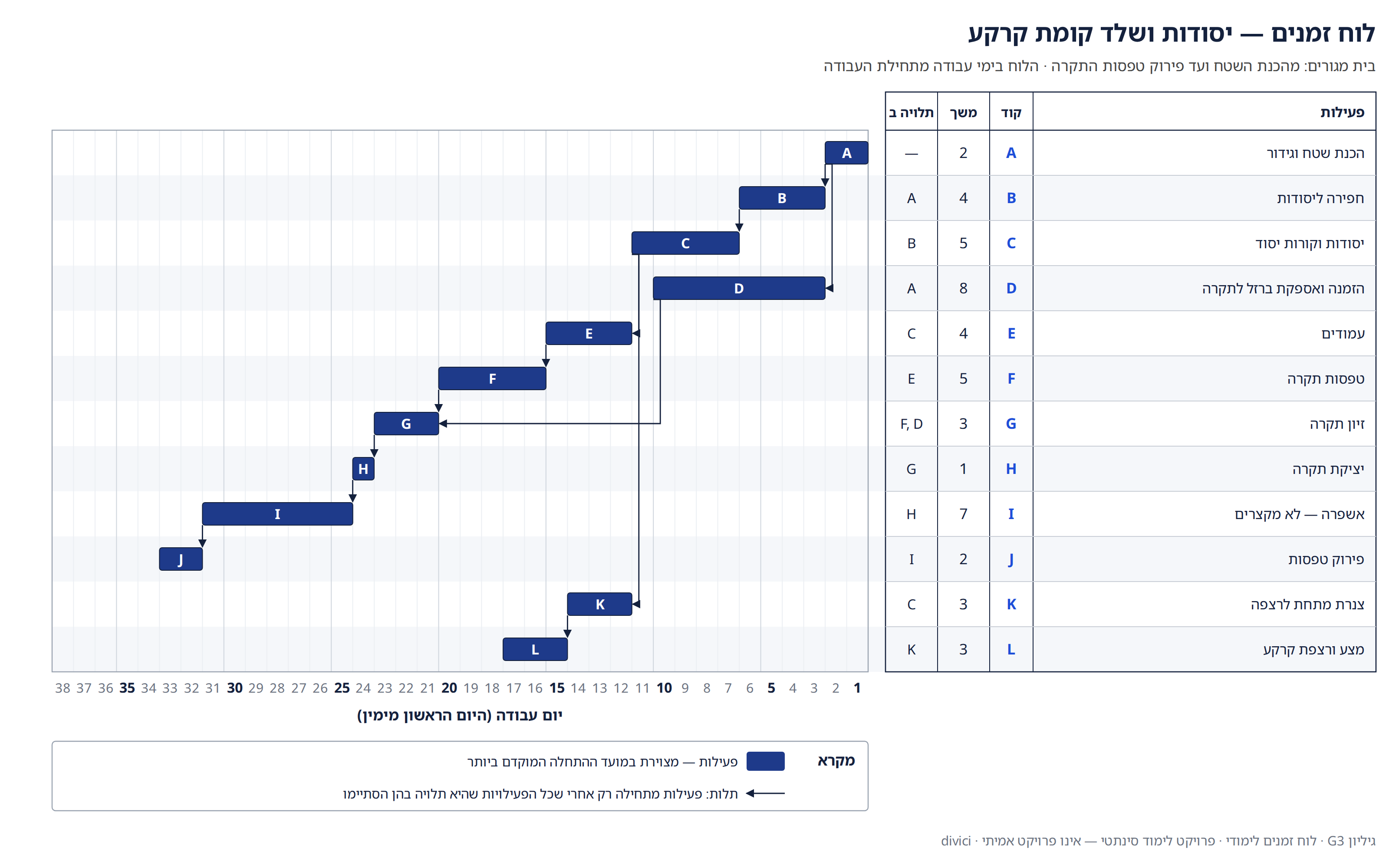

לפניך לוח הזמנים של היסודות והשלד של קומת הקרקע. התבונן בו היטב.
לפניך לוח הזמנים של היסודות והשלד של קומת הקרקע. התבונן בו היטב.

סעיף א
תסתכל על השורות K ו-L — הצנרת מתחת לרצפה והמצע ורצפת הקרקע. במה K תלויה, ובאילו ימים מתוכננת L? ואם האינסטלטור מאחר ב-5 ימים — זה דוחה את סוף הלוח, שמסתיים בפירוק הטפסות ביום 33?
סעיף ב
הקבלן רוצה להקדים את פירוק הטפסות ומבקש להתחיל אותו ביום 29, באמצע האשפרה (I). לפי הלוח — באילו ימים האשפרה, מאיזה יום מתחיל הפירוק — ולמה אי אפשר להתחיל ביום 29?
