שאלה מס׳ 4 – שאלת בחירה – לוח זמנים (25 נקודות)
במחסן לוגיסטי דו־קומתי מתבצעות עבודות בנייה בקומה אחת.
מידות המחסן: אורך: 12 מ׳, רוחב: 11 מ׳, גובה: 3.1 מ׳ מהריצוף עד התקרה.
גובה שיפולים (פאנלים): 10 ס״מ.
דלת ברוחב 2 מ׳ ובגובה 2.1 מ׳.
2 חלונות במידות 2.5 מ׳ × 2 מ׳.
עליך למלא את הטבלה המצורפת ולאחר מכן להשלים את נתונים החסרים על גבי התרשים (נספח ב׳).
העבודה מבוססת על שישה ימי עבודה בשבוע.
ביום עבודה שמונה שעות עבודה.
שבת איננה יום עבודה ואינה נחשבת ליום המתנה טכנית.
יש להתחיל עבודות ביום א׳.
| מס׳ פעילות | שם פעילות | יח׳ מידה | כמות | הספק | מס׳ פועלים /כלים/ צוותים | משך פעילות | פעילות קדם | סוג קשר |
|---|---|---|---|---|---|---|---|---|
| 1 | בניית מחיצות בלוקים | - | - | - | - | 8 | - | - |
| 2 | צנרת אינסטלציה | - | - | - | - | 5 | ▨ | ▨ |
| 3 | צנרת חשמל | - | - | - | - | 5 | ▨ | ▨ |
| 4 | צנרת גז | - | - | - | - | 1 | ▨ | ▨ |
| 5 | משקופים עיוורים | - | - | - | - | 1 | ▨ | ▨ |
| 6 | טיח־פנים | מ״ר | ▨ | 2 מ״ר לשעה | 2 | ▨ | ▨ | ▨ |
▨ = תא מוצלל בטופס — על הנבחן למלא אותו.

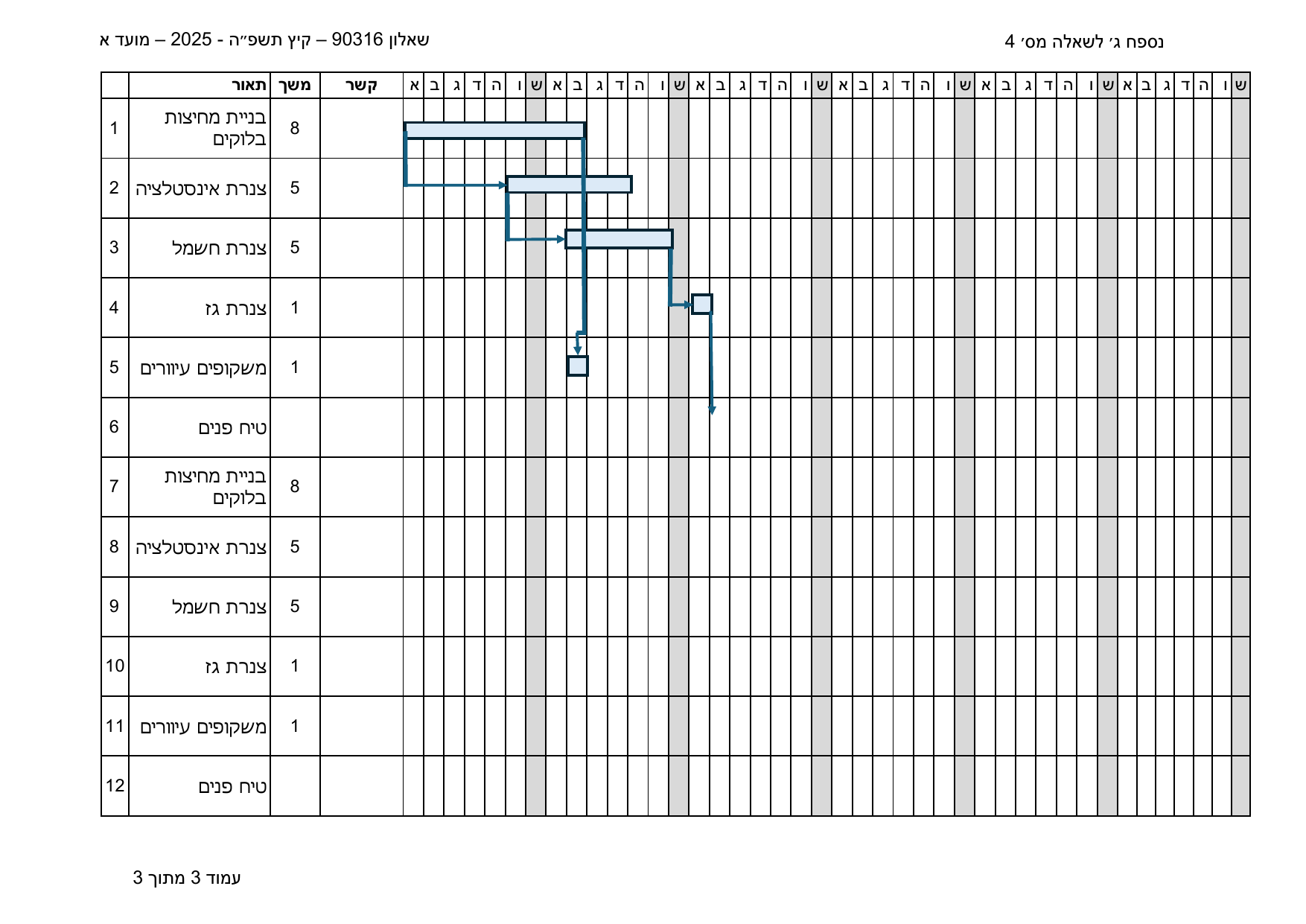

התרשים המצורף (נספח ג׳ לשאלה מס׳ 4) — תיאור הגיליון המודפס
לוח גאנט ריק בן 6 שבועות = 42 עמודות‑יום, שכותרותיהן חוזרות א ב ג ד ה ו ש; עמודות ש (7, 14, 21, 28, 35, 42) מוצללות. הזמן זורם משמאל לימין, ועמודה 1 היא יום א׳. בגוש הימני של הגיליון: מספר שורה, תאור, משך, קשר (עמודת «קשר» ריקה בכל 12 השורות).
| שורה | תאור | משך |
|---|---|---|
| 1 | בניית מחיצות בלוקים | 8 |
| 2 | צנרת אינסטלציה | 5 |
| 3 | צנרת חשמל | 5 |
| 4 | צנרת גז | 1 |
| 5 | משקופים עיוורים | 1 |
| 6 | טיח פנים | (ריק) |
| 7 | בניית מחיצות בלוקים | 8 |
| 8 | צנרת אינסטלציה | 5 |
| 9 | צנרת חשמל | 5 |
| 10 | צנרת גז | 1 |
| 11 | משקופים עיוורים | 1 |
| 12 | טיח פנים | (ריק) |
מלבנים משורטטים מראש — רק לשורות 1–5 (שורות 6–12 ריקות לחלוטין):
| שורה | עמודות‑יום שהמלבן תופס | ימי עבודה בפועל |
|---|---|---|
| 1 | 1 – 9 (כולל שבת בעמודה 7) | 8 |
| 2 | 6 – 11 (כולל שבת בעמודה 7) | 5 |
| 3 | 9 – 13 | 5 |
| 4 | 15 (תא בודד) | 1 |
| 5 | 9 (תא בודד) | 1 |
חצי קישור משורטטים מראש: מקצה ההתחלה של פעילות 1 (עמודה 1) אל קצה ההתחלה של פעילות 2 (עמודה 6); מקצה ההתחלה של פעילות 2 אל קצה ההתחלה של פעילות 3 (עמודה 9); מקצה הסיום של פעילות 1 (סוף עמודה 9) אל תיבת פעילות 5 (עמודה 9); מקצה הסיום של פעילות 3 (סוף עמודה 13) אל פעילות 4 (עמודה 15); ומקצה הסיום של פעילות 4 יורד חץ פתוח, ללא יעד, אל שורה 6 — זהו הקישור שעל הנבחן להשלים בשרטוט הפעילות החסרה.
(7 נק׳) א. יש להשלים בטבלה את כל הערכים החסרים (בתאים המודגשים באמצעות הצללה).
(4 נק׳) ב. בתרשים יש להשלים סוגי קשרים ולשרטט את הפעילות מספר 8 (יש לחשב את שטח הטיח־פנים ואת שאר הנתונים החסרים).
(12 נק׳) ג. הוחלט להשלים שיפוץ גם בקומה א׳ שזהה לקומת הקרקע. את העבודות בקומה א׳ – בניית מחיצות בלוקים – יש להתחיל מיד אחרי השלמת בניית מחיצות הבלוקים בקומת הקרקע. עליך להשלים את התרשים.
(2 נק׳) ד. מהו משך הבנייה של שתי הקומות (כולל השבתות)?
הערה עורכית (פגם M5 בטופס): הטופס מפנה את הנבחן אל «התרשים (נספח ב׳)», אך נספח ב׳ הוא תוכנית ההעמדה של שאלה 3; לוח הגאנט של שאלה 4 הוא נספח ג׳. אותה הפניה שגויה חוזרת גם בפתרון הרשמי. נוסח השאלה נשמר כפי שהודפס.
🎓 לא הבנתם משהו? קבלו הסבר נוסף ממרצה לארגון וניהול
שאלו כאן — ותקבלו מענה מוסמך.
רוצים לתרגל אלפי שאלות נוספות?
המשיכו לתרגול מלא עם משוב אישי ←מבחני מה"ט אמיתיים · משוב מיידי · וידאו לכל נושא · מעקב התקדמות
