לוחות זמנים›תלויות, נתיב קריטי ושינויים בלוח הזמנים

לפניך לוח הזמנים של העבודה. התבונן בו היטב.

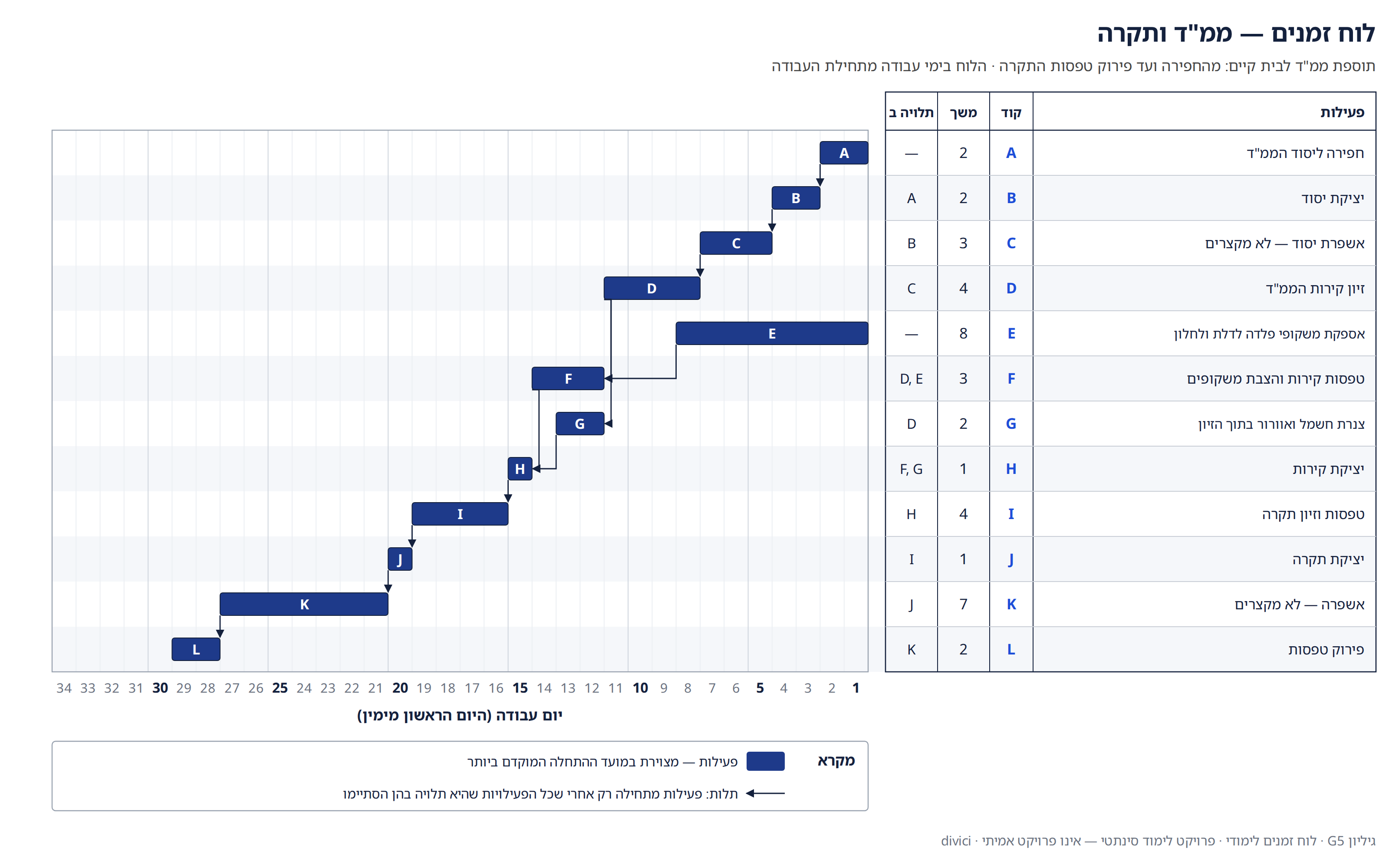

לוח גאנט — ממ״ד ותקרה: שתים-עשרה פעילויות A עד L עם טבלת קוד, משך ותלויות, מקלות על ציר ימי עבודה 1 עד 34 וחצי תלות

סעיף א

מה הלוח הזה מראה, ובאיזה יום מסתיימת העבודה? ואספקת המשקופים, E — כמה ימים היא יכולה להתאחר בלי לדחות את הסיום, ומה קובע את זה?

סעיף ב

ביום יציקת התקרה, J, המפעל מבטל את משאיות הבטון והיציקה נדחית ביומיים. מה קורה לסיום העבודה ולמה — ואפשר להחזיר את היומיים מהאשפרה או מפירוק הטפסות?

שאלות ותגובות על השאלה
