לוחות זמנים›תלויות, נתיב קריטי ושינויים בלוח הזמנים

לפניך לוח הזמנים של תוספת חדר לבית קיים. התבונן בו היטב.

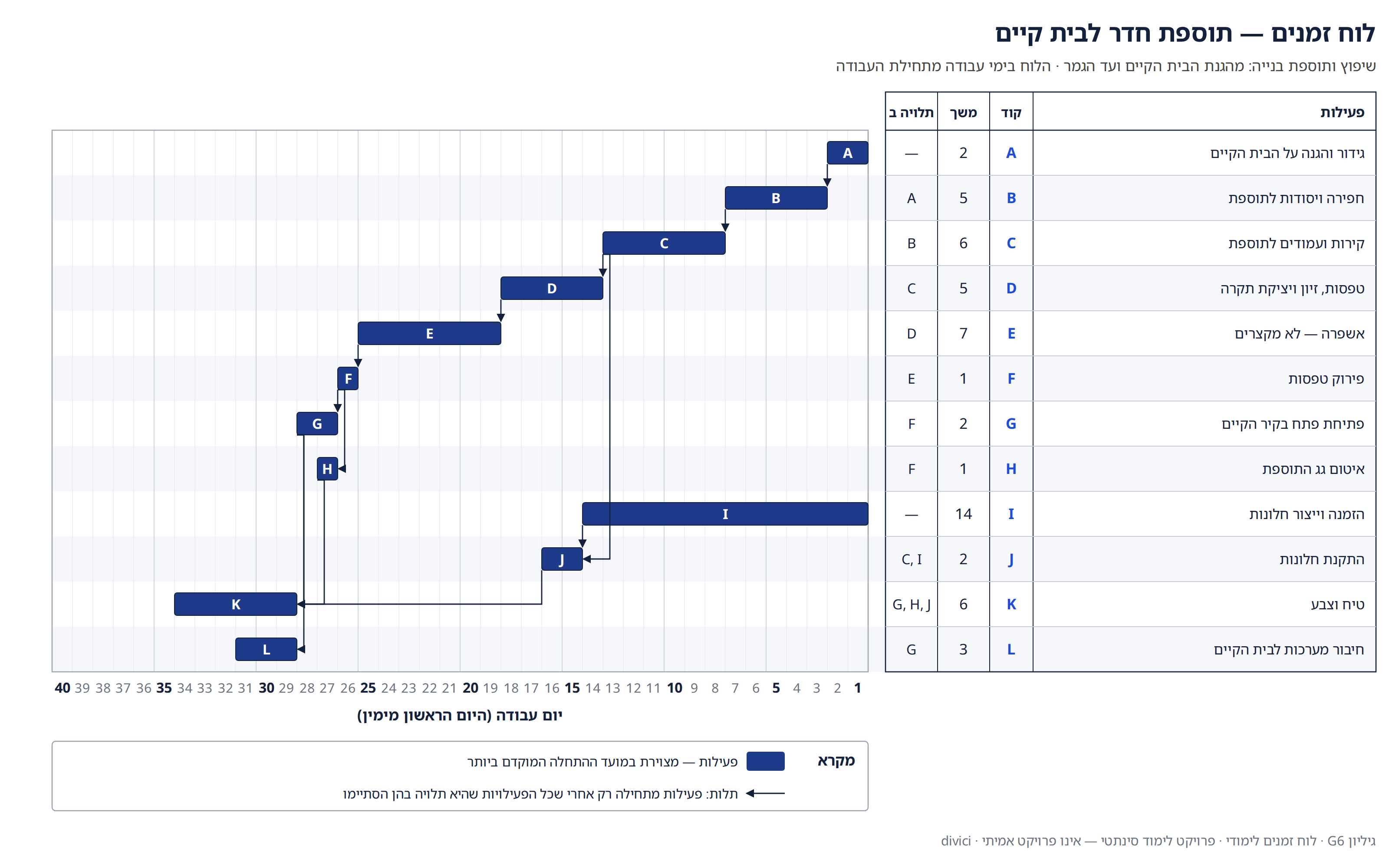

לוח גאנט — תוספת חדר לבית קיים: טבלת שתים-עשרה פעילויות A–L עם משך ותלויות, ותרשים בימי עבודה 1–40 שבו כל פעילות מצוירת במועד ההתחלה המוקדם ביותר, עם חצי תלות ומקרא

סעיף א

חיבור המערכות לבית הקיים, L — באיזו פעילות הוא תלוי, ובאילו ימים הוא מתבצע? הפרויקט מסתיים ביום 34 — בכמה ימים אפשר לאחר את L בלי לדחות את הסוף?

סעיף ב

טיח וצבע, K, תלוי ב-G, H ו-J. באיזה יום הוא מתחיל, ואיזו מהשלוש קובעת? ואם איטום הגג H מתעכב ביום אחד — זה מזיז את הטיח?
