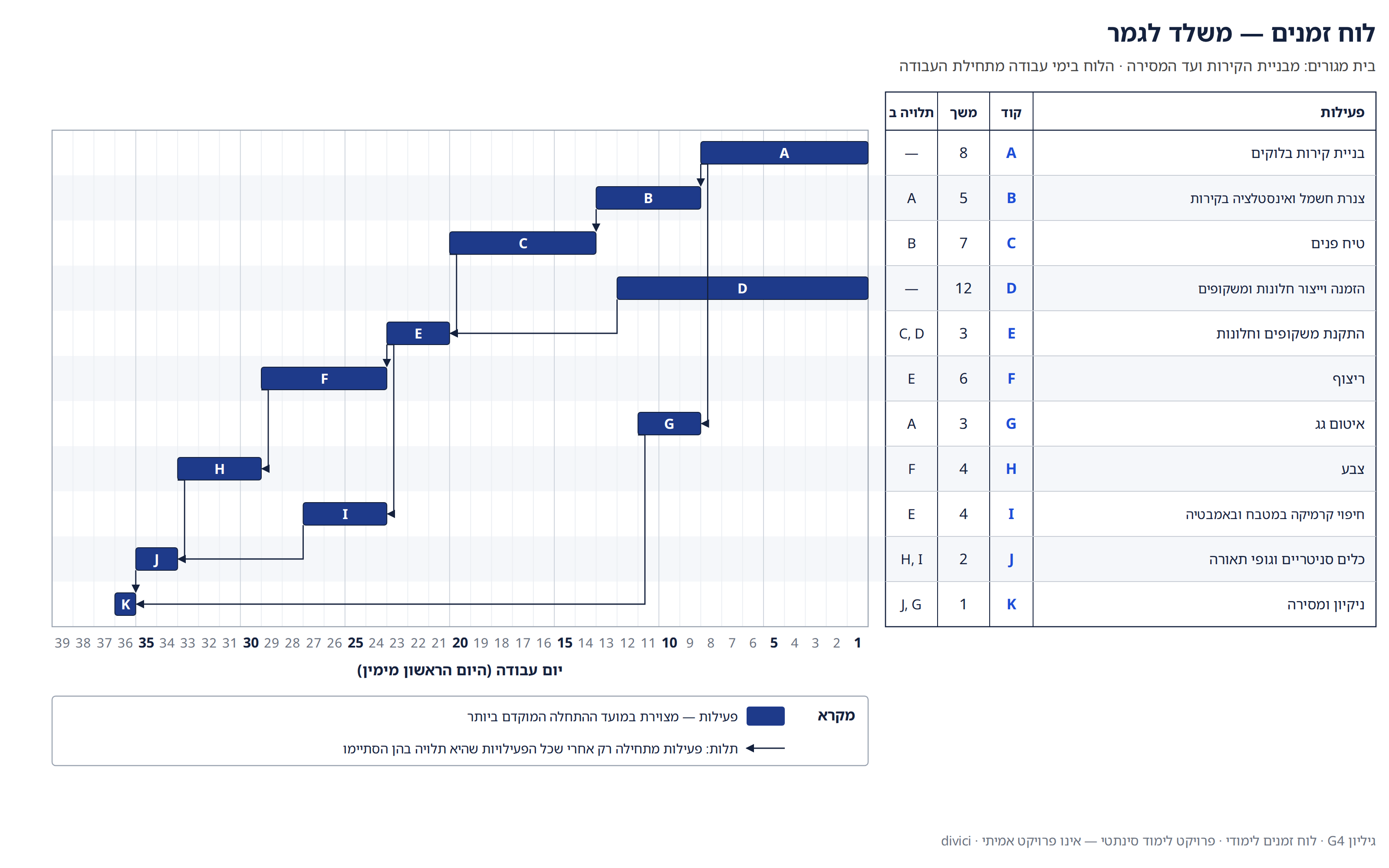

לפניך לוח הזמנים של העבודות בבית, מהקירות ועד המסירה. התבונן בו היטב.
לפניך לוח הזמנים של העבודות בבית, מהקירות ועד המסירה. התבונן בו היטב.

סעיף א
הזמנת החלונות והמשקופים, D — מתי היא מתחילה ומתי נגמרת? מתי אפשר להתחיל להתקין משקופים וחלונות, E, ולמה דווקא אז? וכמה ימי מרווח יש להזמנה?
סעיף ב
הלוח כמו שהוא מסתיים ביום 36. הקבלן מוסיף צוות ריצוף שני, והריצוף, F, נגמר ב-3 ימים במקום 6. מתי מסתיים הפרויקט עכשיו, ולמה? ואילו היה מוסיף את הצוות לחיפוי הקרמיקה, I, במקום לריצוף — מה היה קורה לסיום?
