שאלה מספר 3 — ארגון אתר, שיטות ביצוע ופיקוח על הבנייה (25 נקודות)
שאלה מספר 3 — ארגון אתר, שיטות ביצוע ופיקוח על הבנייה (25 נקודות)
א. פיקוח — עבודות עפר: היגדים הקשורים לביצוע עבודות בניית מחיצות בלוקים. קבעו לכל היגד אם הוא נכון או אינו נכון על פי קטעי המפרט הכללי לעבודות בניין פרק 01 (עבודות עפר) שבנספחים ד-1, ד-2.


ב. פיקוח — עבודות איטום: היגדים על פי קטעי המפרט הכללי פרק 5 (עבודות איטום) שבנספחים ה-1, ה-2.


ג. שאלות רב-ברירה — פיקוח ומסמכי חוזה.

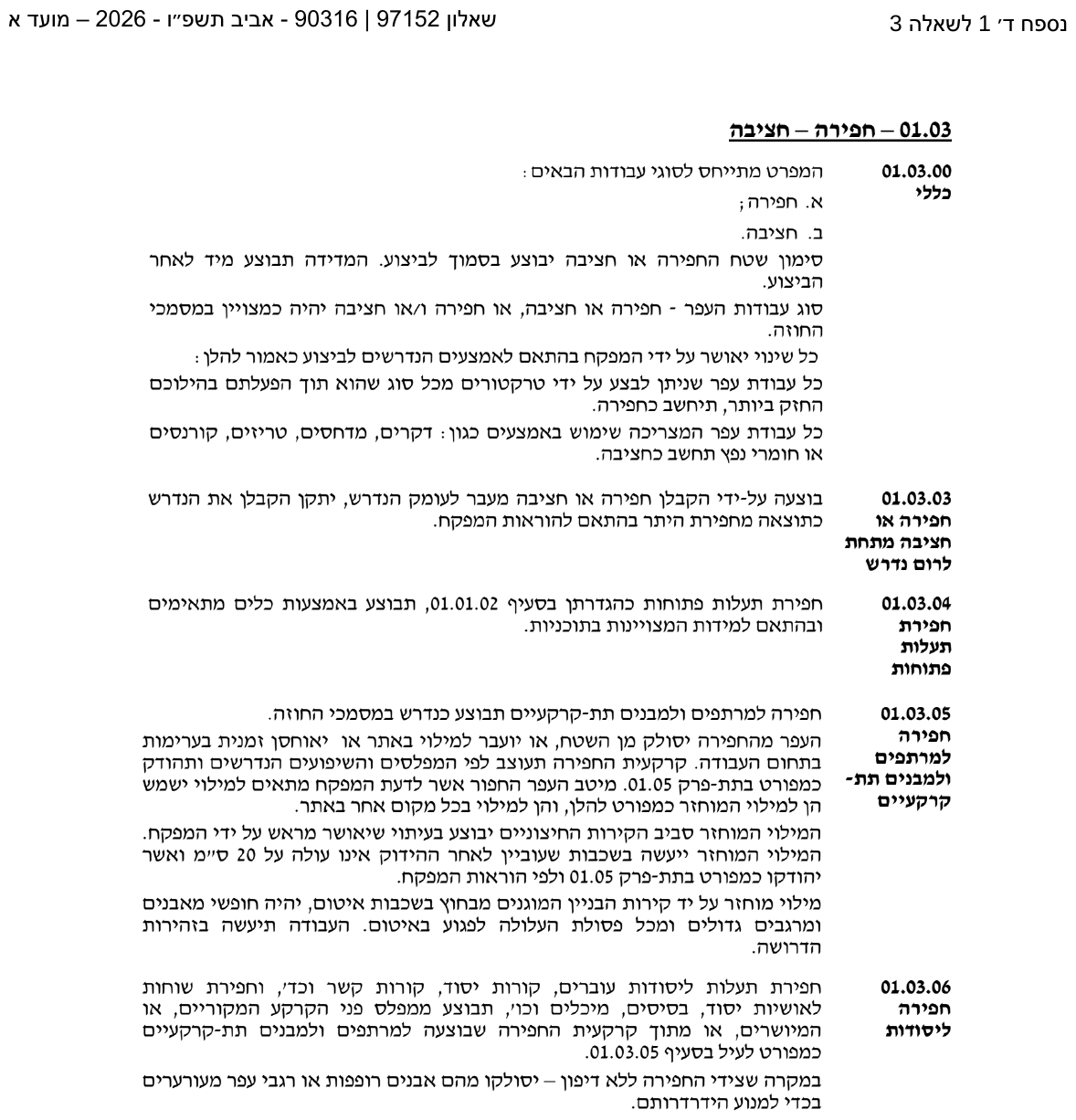

א׳-1 "את הידוק המילוי המוחזר ניתן לבצע בשכבות שעוביין לפני ההידוק אינו עולה על 20 ס"מ." — נכון או לא נכון (לפי המפרט)?
א׳-2 לאחר מדידת גובה החפירה התברר שהקבלן חפר 15 ס"מ מיותרים מתחת לרום הנדרש. המפקח דורש מהקבלן לתקן על חשבונו את מפלס החפירה. האם המפקח צודק?
א׳-3 המפקח אישר לקבלן לערום את עודפי העפר לפני פינויים לאתר שפיכה, ודרש לבצע ניקוז מתאים. הקבלן טוען שאין צורך בניקוז כי החומר מיועד להעברה. האם הקבלן צודק?

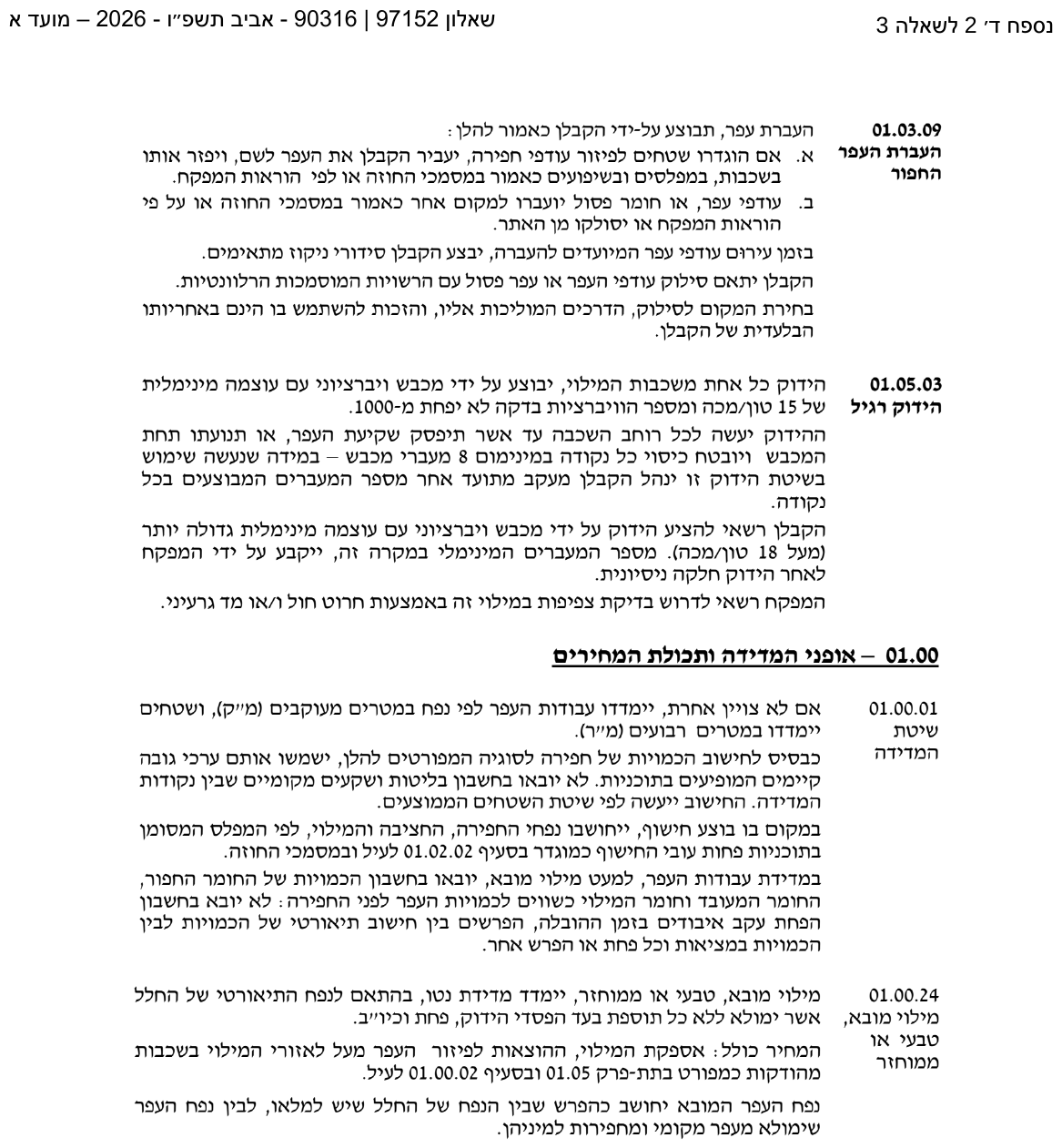

א׳-4 "הידוק רגיל של שכבות המילוי יתבצע על ידי מכבש ויברציוני עם עוצמה מקסימלית של 15 טון למכה, עם מינימום 8 מעברי מכבש." — נכון או לא נכון?
א׳-5 "בחישוב הכמויות של מילוי מובא, יובא בחשבון רק נפח תיאורטי, ללא כל תוספת עקב הפסדי הידוק." — נכון או לא נכון?

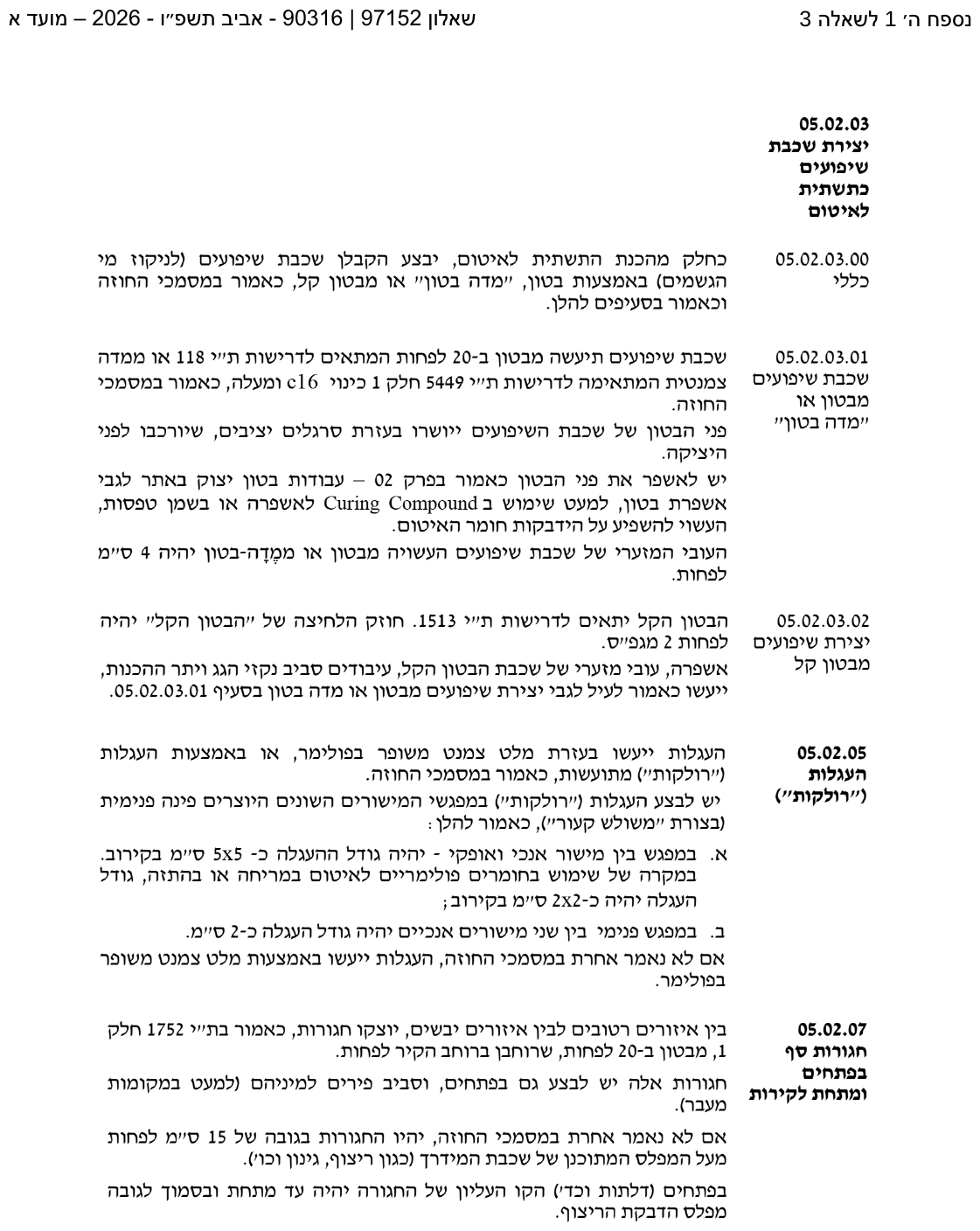

ב׳-1 "הבטון הקל (בטקל) יתאים לדרישות תקן ישראלי 1513, והעובי המזערי שלו יהיה לפחות 4 ס"מ." — נכון או לא נכון?
ב׳-2 "העגלות (רולקות) יש לבצע במפגש בין מישורים אנכיים. גודל הרולקה יהיה 5×5 ס"מ." — נכון או לא נכון?

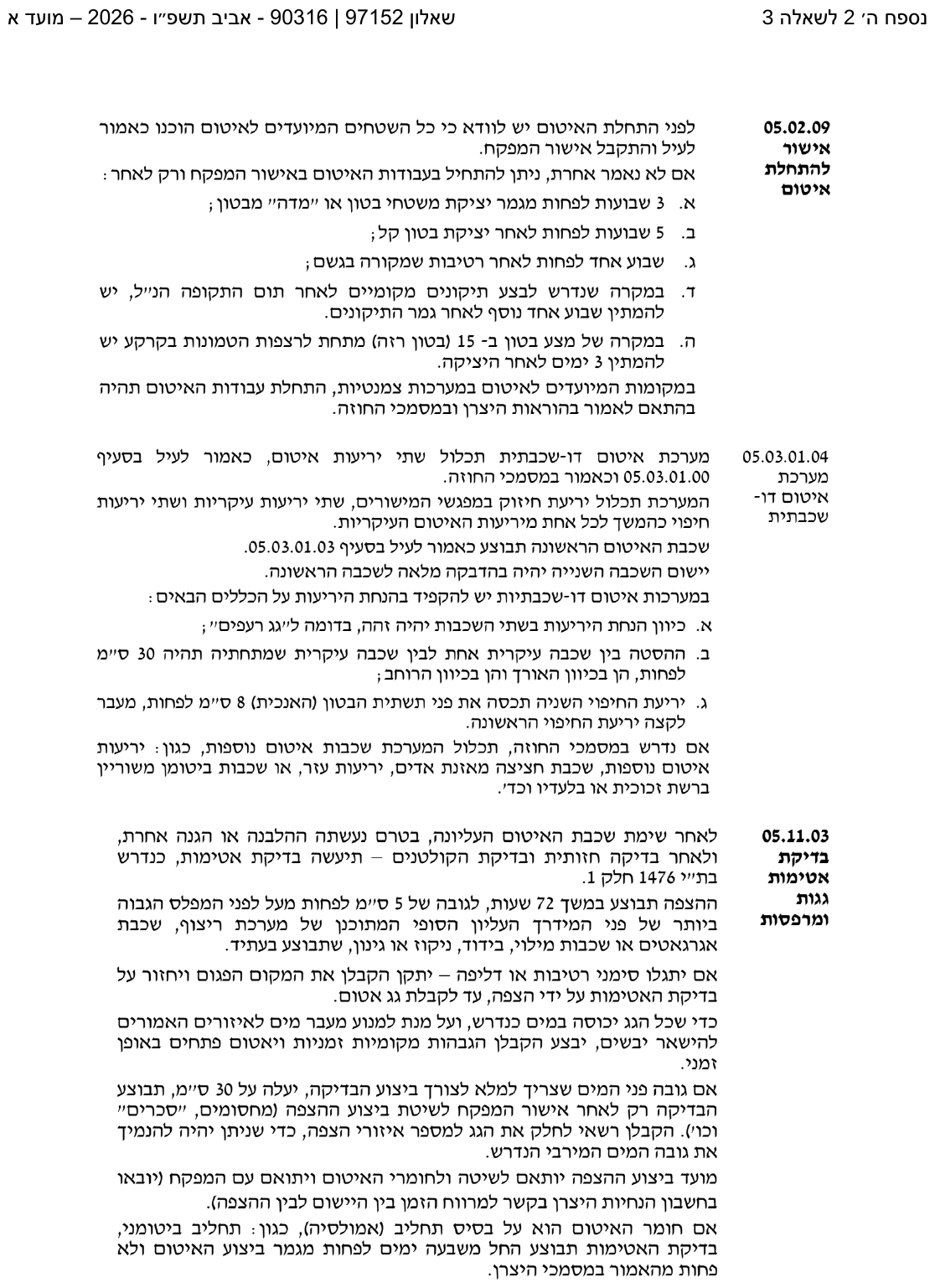

ב׳-3 "ניתן להתחיל בעבודות איטום 3 שבועות לפחות לאחר יציקת בטקל." — נכון או לא נכון?
ב׳-4 "בביצוע איטום דו-שכבתי, ההסטה המרבית בין השכבות תהיה 30 ס"מ, הן בכיוון האורך והן בכיוון הרוחב." — נכון או לא נכון?
ב׳-5 "בדיקת ההצפה תבוצע במשך 72 שעות, לגובה 5 ס"מ לפחות." — נכון או לא נכון?
ג׳-1 כאשר קיימת סתירה/אי-התאמה בין תוכנית אדריכלית לתוכנית קונסטרוקציה, יש לפנות תחילה אל:
ג׳-2 בדיקות בטון טרי על ידי המעבדה נדרשות לצורך:
ג׳-3 מתי רשאי המפקח להפסיק עבודה באתר?
ג׳-4 אישור שלב ביצוע נעשה לאחר:
ג׳-5 המפרט הכללי משמש בין היתר ל:
ג׳-6 מטרת המפרט המיוחד היא:
